“好,很好,又快又好”,11月16日,國家電網公司副總經理劉澤洪一行在視察集團公司參建的青州±800千伏換流站工程時,對工程勝利完工給予高度肯定。
劉澤洪說“工期短是對各參建單位管理能力的考驗,各單位在短工期,難度大、質量要求高的情況下,15個月建成完工,能有如此突出的成績,尤為可貴,要向參建單位表示衷心的感謝”。
2016年,在中央全面振興東北老工業基地戰略部署中,扎魯特—青州±800千伏特高壓直流線路工程作為落實戰略部署的重大工程列入其中,是我國北電南輸,提振經濟,遏制環境污染,打造能源“互聯網+”供給側改革的重點項目。
十年國電骨干隊
2008年起,集團公司先后承建了國家電網系統西北—華中聯網靈寶換流站擴建工程、晉西南—南陽—荊門特高壓交流試驗示范工程,500千伏洛南二期變電站,中電投陜縣響屏山風電場工程等一批電力工程,積累了豐富的相關施工經驗。其中晉西南—南陽—荊門特高壓獲國家優質工程金質獎,南陽西500kV變電站工程獲2008年度國家優質工程銀質獎。
10年來,河南三建秉承“誠實守信、服務客戶”的核心理念,堅守“建造精品、奉獻社會”的企業使命,得到了國電系統相關單位的信任和肯定。

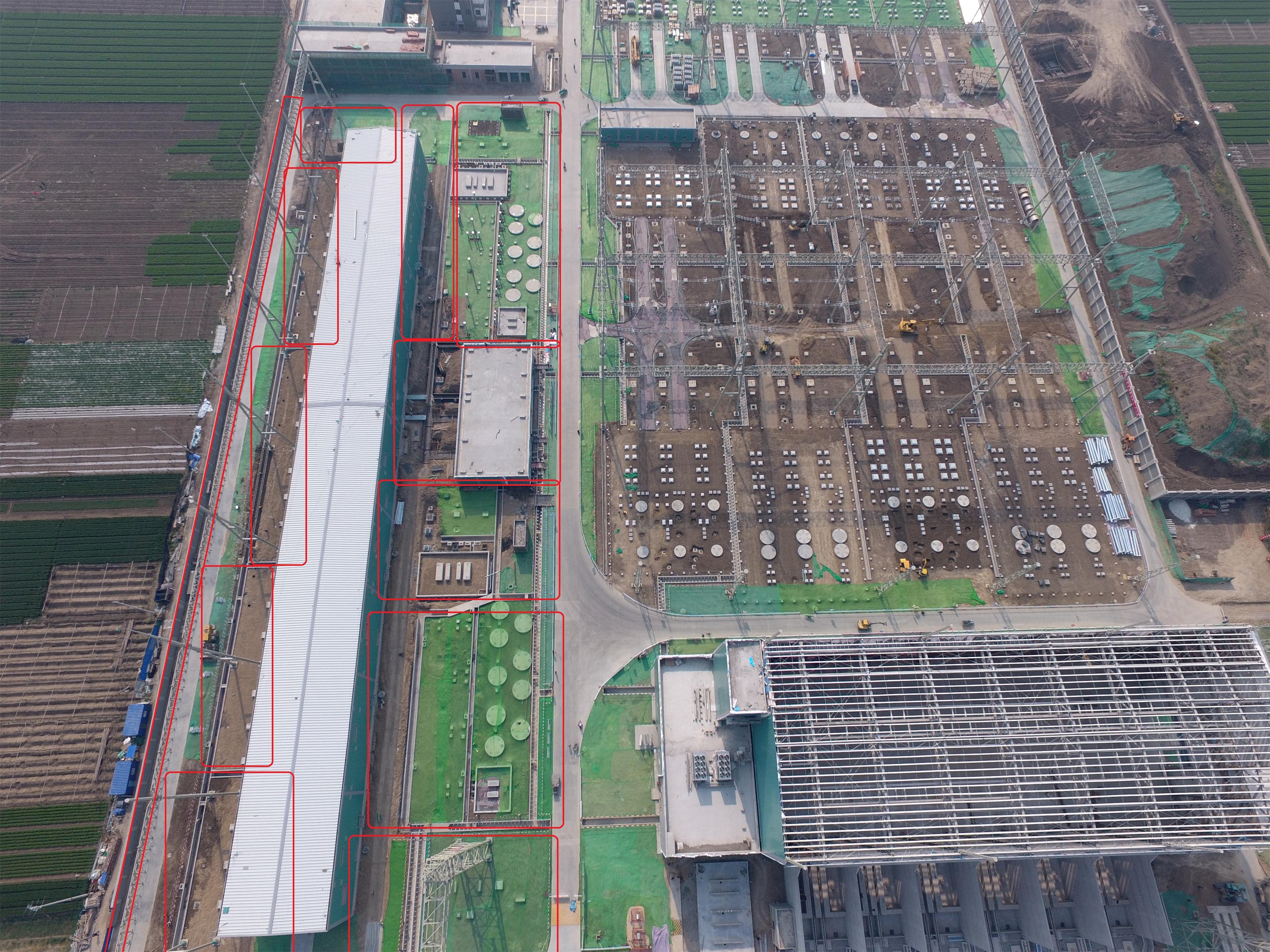

此次扎魯特—青州±800千伏換流站工程集團公司承建500kV濾波器場、500kV交流場、1000kV交流場三部分,工程面積389畝,與上海電建,天津電建一道擔負起這項世界級超級工程的建設任務。正如國電系統相關領導評價的那樣:河南三建是國電系統的骨干隊伍。
足下之難 利于千里
2016年7月底項目部進駐施工現場,為了臨建房屋的落成,在項目經理的帶領下,大家白天頂烈日冒酷暑在工地現場測量放樣,調配資源,組織施工,晚上探討策劃臨建房屋生產工作的安排,確保施工流水順暢。8月正值青州濕熱多雨,連綿數日的大雨,剛剛剝離掉表層耕植土的場區,一眼望去片片汪水,處處泥濘。為搭設開工典禮舞臺,保證8月25日開工典禮順利舉行,大家淌進施工現場挖設排水溝渠,調動挖掘機,設集水坑用潛水泵將積水引出施工現場排入周邊河溝。完成這些工作還遠不能滿足舞臺的搭設,只好采購石灰塊、級配碎石鋪路,墊設舞臺基礎。典禮前的兩三天,天公作美,風和日麗,保證了25日當天開工儀式的順利進行。
萬事開頭難,背井離鄉跨省組織項目的施工,對當?shù)氐娘L土人情了解不多,工程剛開始進行的并不順利。集團公司果斷進行內部調整,電力分公司經理覃基錦、項目主管領導郭明建常駐施工現場與施工人員同吃同住,“困難再多,我們的對策只有一個,那就是‘埋頭干,用成績說話’。
同時,項目主管領導及項目管理人員身先士卒,躬身前行,采取分兩班次晝夜施工和“5+2”的工作日制,積極將各項工作任務向前推進。他們積極協調各方關系,同時優化施工隊伍,將工程施工任務計劃逐層分解到季、月、旬、周、日,細化到每天每小時干什么、需要多少人、多少物資、如何組織,做好施工前的部署策劃,過程的分區域模塊化組織生產調度、問題的跟蹤反饋和事后的總結分析改進。
施工熱火朝天,在滿負荷工作面前,項目主管領導密切關注團隊文化建設和項目年輕人的思想變化情況,做他們的思想工作、給他們以鼓勵,形成了團結奮戰,樂觀向上,不怕吃苦的團隊氛圍,產生了強大的精神動力。
該工程創造了參建隊伍(先后112個項目部)、階段建設目標強度(4個月要完成全年80%的建設任務)的國家紀錄。施工中多階段協調內容較多、交叉作業重疊、安全管控壓力非常大,項目部多方組織經驗技術交流,學習適應新工藝與技術,功克關鍵技術難題,克服一切困難搶工期。
克服了形的瓶頸,迎來的就是勢的破竹。經過調整的管理團隊和施工隊伍科學組織,嚴抓進度、剛性落實國網標準,屢創佳績。
10月中旬過后的青州,氣溫受海洋氣候影響頗重,早晚溫差大,時有溫度驟降到零度以下,且連綿秋雨。項目部積極籌備毛氈布、塑料薄膜、篷布等物資,未雨綢繆,避免突發天氣狀況造成影響。在500千伏GIS筏板綁扎鋼筋,安裝預埋件的時候,陰風怒嚎,雨點拍打在工人的身上、臉上,為了趕工期,項目部組織人員采用鋼管搭架覆蓋塑料篷布,為工作開展撐起一片遮擋風雨的天空,保障工人順利安裝固定鋼筋骨架和預埋件。
跨進11月,寒風刺骨,氣溫一直在零下13度左右,室外作業效率低下,晝短夜長諸多不便。為克服低溫環境降效施工,項目部組織大家制訂冬施措施,打破常規冬施策略,采用暖棚法,場區內搭起了大大小小的“蒙古包”,給在養護期內的混凝土裹上塑料薄膜做的外衣,蓋上厚厚的兩層棉被,圍上火爐進行養護,通上電熱毯最大程度實現保溫,保證工程不受極寒天氣影響。在500千伏GIS和1000千伏GIS基礎大體積混凝土澆筑時,多方咨詢成熟經驗,對混凝土水泥水化熱進行試驗檢測,優化配比,埋設測溫導線,分層分段澆灌、二次振搗抹面工藝施工,專人跟蹤測溫,有效控制了混凝土的成型質量。
500千伏GIS基礎施工尚未完成,GIS室鋼結構構件便運至施工現場,為了使工人不窩工,項目部決定從GIS室兩端分別向?qū)Χ碎_展不同工序工作,鋼結構吊裝采用50噸吊車配合25噸吊車同步作業,避免吊裝構件下方其他作業工序同步開展,把安全風險從3級風險管理降至2級,有效規避了安全風險的發生。
在交流濾波器場、交流場基礎施工中,基礎分布錯綜復雜,數千基礎放線定位、標高測量不能有一絲疏漏,為了按節點完成目標,負責500kV交流場施工的李富海半夜做夢 “哎呀,這邊漏掉一個基礎”,趕緊起來對照圖紙確認是否真的漏掉;負責1000kV交流場的技術員王鵬沖突發急性闌尾炎,打了一天點滴,因不放心工地,第二天就堅持回到現場帶病工作;為精確國網圓角工藝技術標準,現場工人日夜利用施工間隙不斷練習,施工時精確掌握混凝土硬化程度,邊施工邊抹角,在基礎旁一蹲就是一夜。
項目團隊有尹紅光、陳永建等老三建人帶頭壓陣,項目總工花磊、還有負責500kV濾波器場施工的徐亮、負責場外道路管網的孫洛宜、劉磊、范升祥、楊林等一群年輕的小伙子敢想敢干,新老結合的項目團隊踏實持重,不怕吃苦,不斷沖鋒,干出了優異的成績。
質量、安全文明施工一個都不能少
正如國網公司副總經理劉澤洪所說,青州站的質量、安全文明施工是山東所有站中最好的,基建單位通力合作、加大投入,取得了突出的成績。
“快“固然重要,但要做到“又快又好”更為重要。在質量控制和安全文明施工方面,青州項目團隊更是下足了功夫,屢次獲得業主方肯定。
(一)質量嚴把關
項目團隊以創建國建優質工程為目標,把圖紙、規范作為唯一標準,要求所有參建成員輪流講解圖紙,明確建設任務分工,實施目標層層分解,明確質量標準,責任到人,對質量問題采取一票否決制。
針對新工藝、新技術,項目部定期召開專題會,進行工藝討論交底,讓每位員工都熟識工藝流程、操作方法,同時組織到沂南換流站參觀學習,在技術精確度上一絲不茍,有效保證了混凝土成型質量、鋼筋保護層厚度,確保螺栓安裝精度。
500kVGIS鋼結構廠房吊裝時,設計誤差為2mm,最終項目部實現一次吊裝成功,實現零偏差;基礎埋件、預埋螺絲的平整度、水平的設計誤差為2mm,在后期驗收中,集團公司施工區域的一次檢查驗收合格率為百分之百;各施工項目中新工藝應用率達到百分之百,在GIS設備基礎預埋螺栓施工中,采用外架組裝式預埋螺栓固定架施工新技術、新工藝,對比角鋼內置式預埋螺栓固定架節約鋼材、縮短工期;在構架基礎施工中,嚴抓工程質量,澆筑的混凝土構件密實,截面尺寸準確,表面光滑平整、倒角線條流暢順直;項目還成立QC小組,就如何提高GIS基礎預埋件安裝精度這一重難點進行專題研究,形成書面材料進行推廣,在施工中取得了良好效果。
(二)安全文明施工嚴抓嚴管
項目部對人員和進場機械管理采取二維碼管理,一人一碼、一碼一證。嚴格要求進場機械設備行駛證、駕駛證、車輛年檢證、操作人員崗位證書真實完整,齊全有效,報審監理部備案領取二維碼標識,否則予以清理出場。
嚴格現場交底,嚴把施工過程控制,堅持施工作業票制度和班前活動的開展,每天上班前對班組人員進行教育培訓和作業風險提醒,班組長和兼職安全員進行過程監護;交叉作業管理采取有效措施規避交叉作業,作業區域設置警戒區或做好隔離措施,交叉作業嚴格統一指揮、明確作業信號,做到令行禁止。
項目注重現場作業范圍文明施工管理和揚塵治理,推行“四節一環?!钡木G色方案實施,項目部從開工便致力于節能、節水、節地、節材、環境保護等措施的落實,在業主組織的評比考核中,多次受到好評。
隨著9月8日青州換流站500kV交流場、500kV交流濾波器場區域送電成功,1000kV交流場區域于9月11日送電成功,扎魯特—青州線路山東段全線率先架通,本工程已于9月18日“零缺陷”移交,且第一階段調試項目一次性通過,“扎—青工程”創造了特高壓工程建設的歷史新紀錄,它也是與“錫盟—泰州”±800kV特高壓直流輸電工程齊名的“輸送功率最大、額定電流最大”的世界級工程。
至此,河南三建在國家電力發展歷史上又添一筆,隨著國家《電力發展“十三五”規劃》的推進和實施,電力建設將進入發展新階段,乘著發展的東風,我們相信,集團公司將一次次地將名字留在助力中國夢的建設者名錄上,讓自己的名字與已經崛起的中華民族一起閃光。
